この工事は、常陸大宮駅東口にバス専用ロータリーを整備することを目的とします。
また、新駅舎工事と駅前広場工事が着工されることに伴い、現在のロータリーと駐輪場が使用できなくなることから、仮設一般車乗降場および仮設駐輪場を整備します。
下の位置図の中で、着色した箇所が整備範囲です。
工事期間中はご不便をおかけいたしますが、ご理解とご協力をお願いいたします。
工事概要
工事名 | 第05-10-110-0-003号 市道11218号線(東口バスロータリー)道路改良舗装工事 |
---|---|
工事場所 | 常陸大宮市南町 |
延長 | 58.1m |
幅員 | 7.0m |
工事期間 | 令和5年9月9日から令和6年3月11日まで |
発注者 | 駅周辺整備推進課 |
施工業者 | 株式会社進栄 |

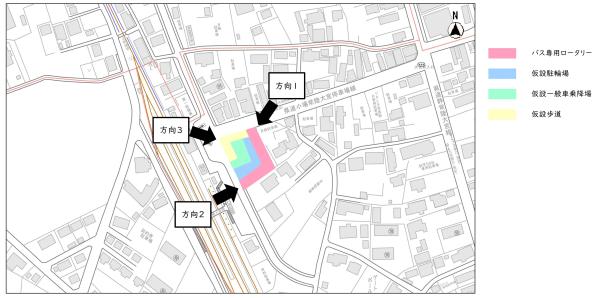

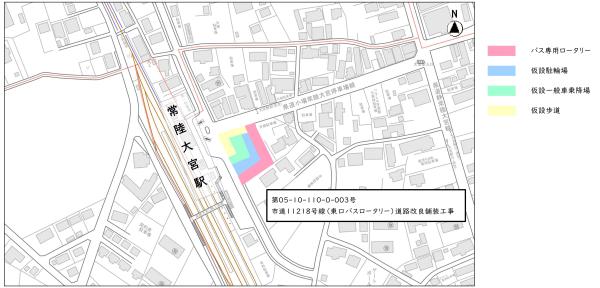

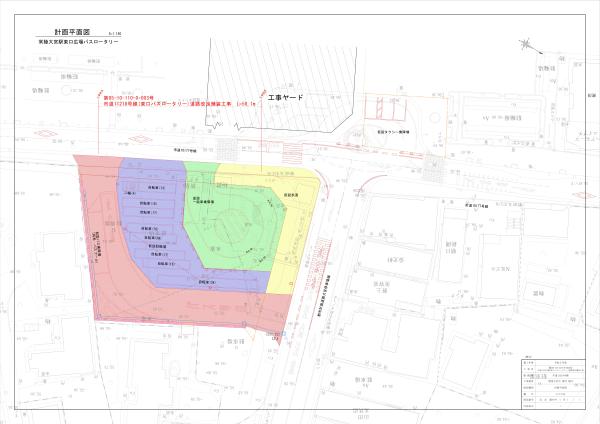

位置図
平面図

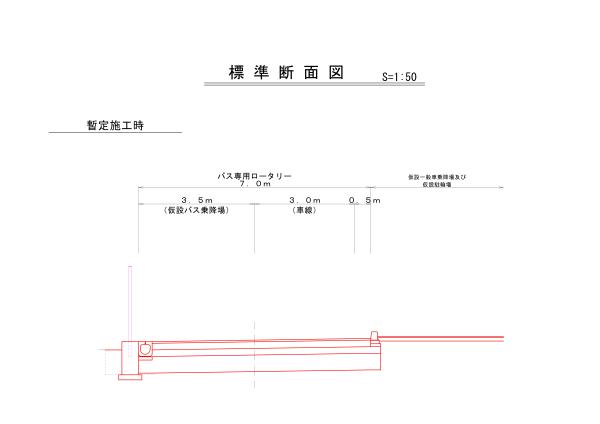

標準横断図
工事進捗状況
写真撮影方向

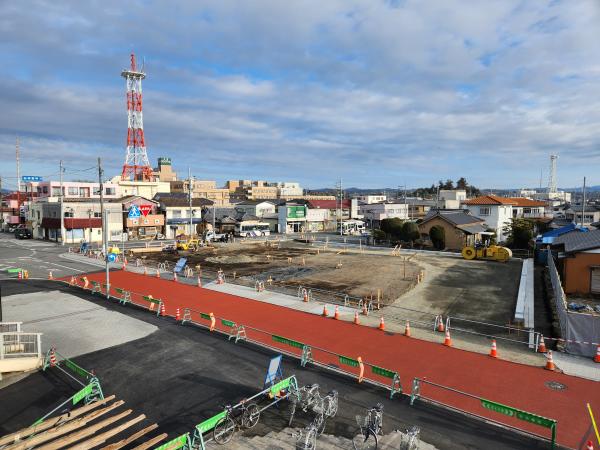

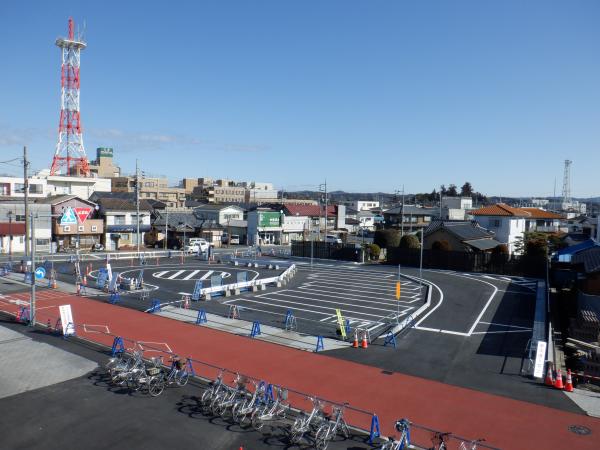

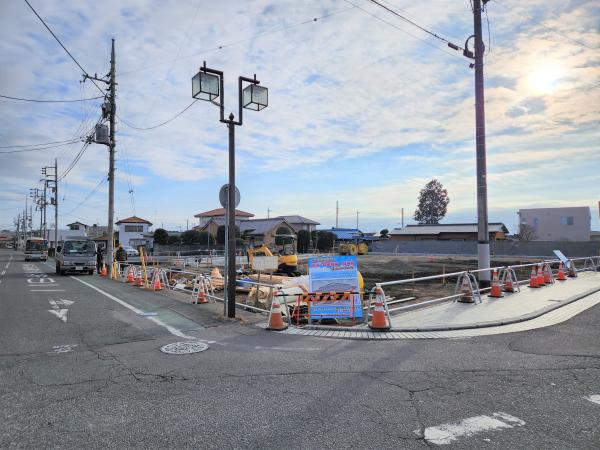

写真撮影方向1

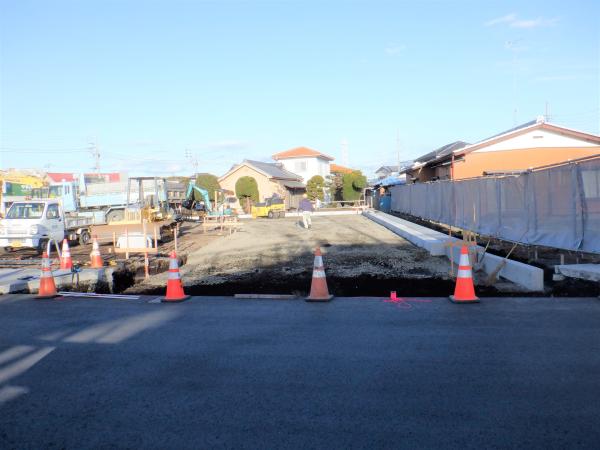

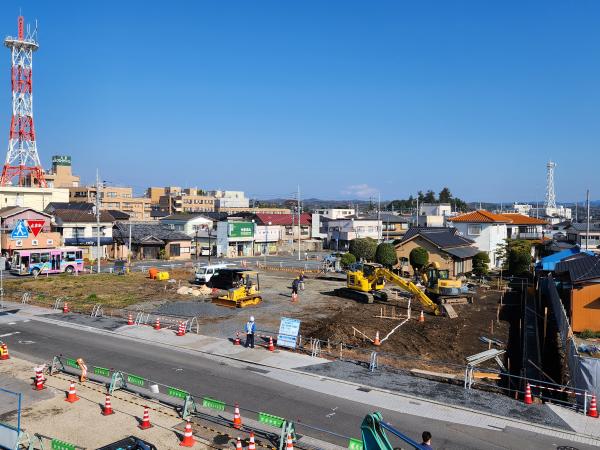

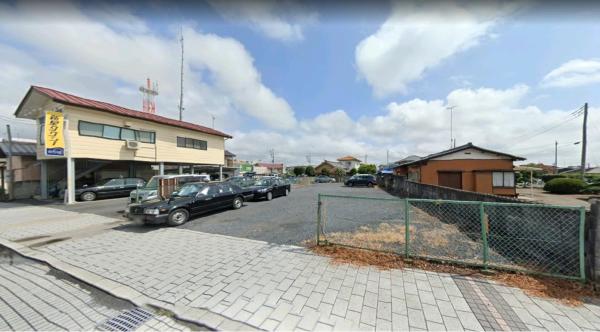

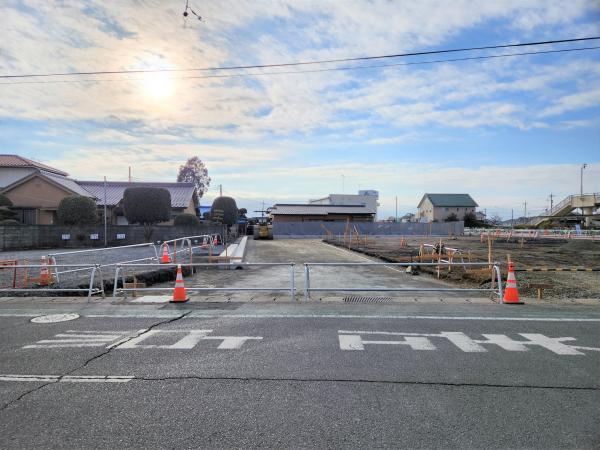

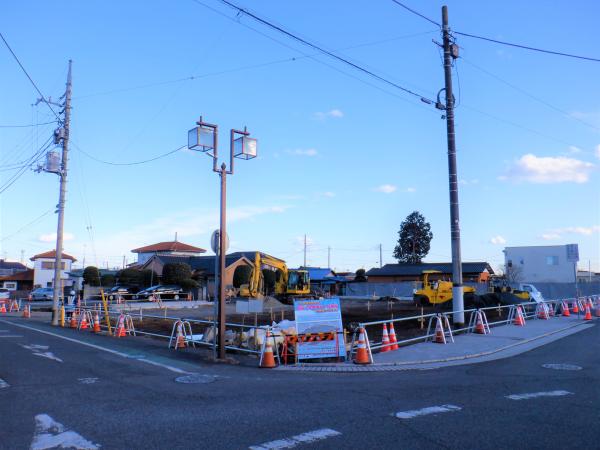

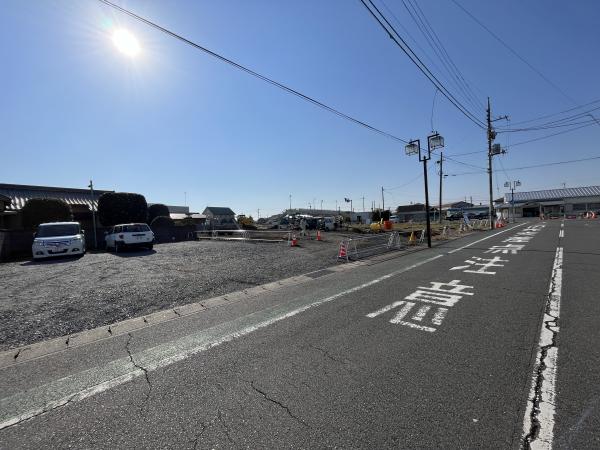

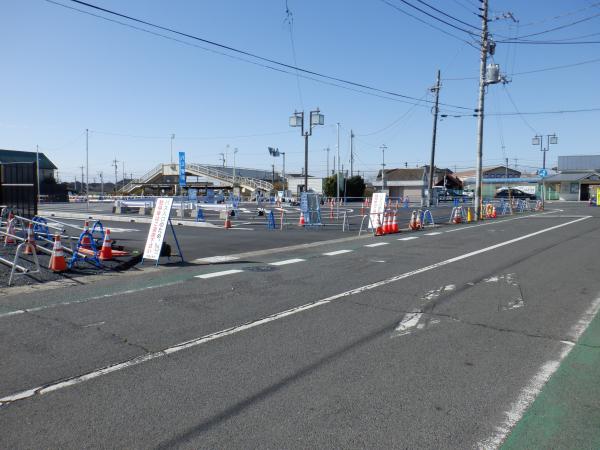

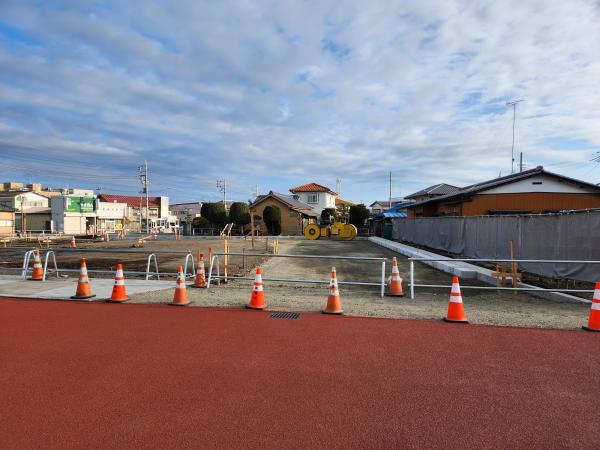

着工前

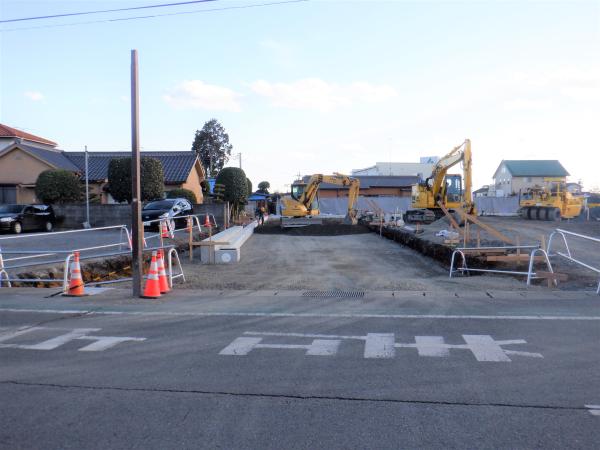

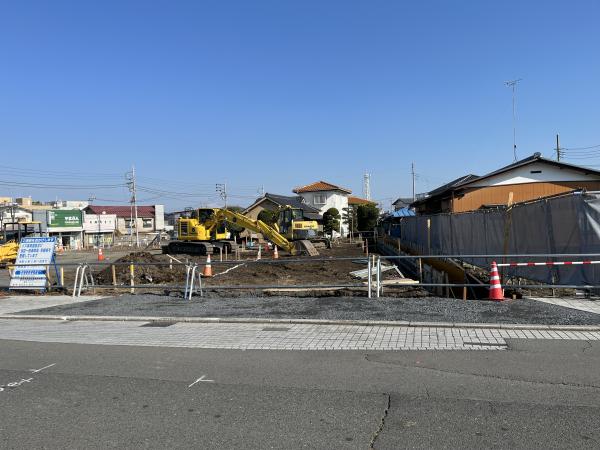

令和5年11月24日

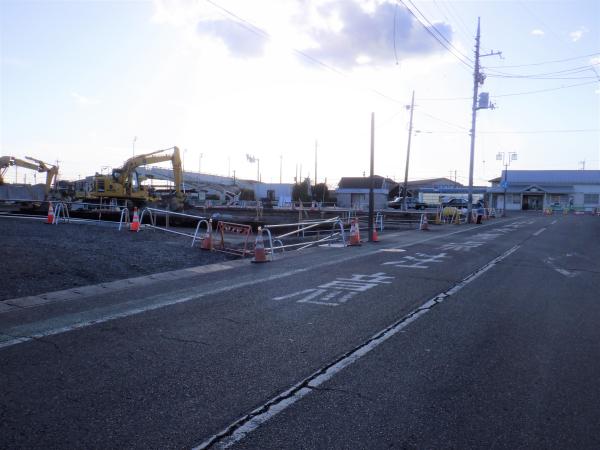

令和5年12月18日
令和5年12月28日
令和6年1月31日

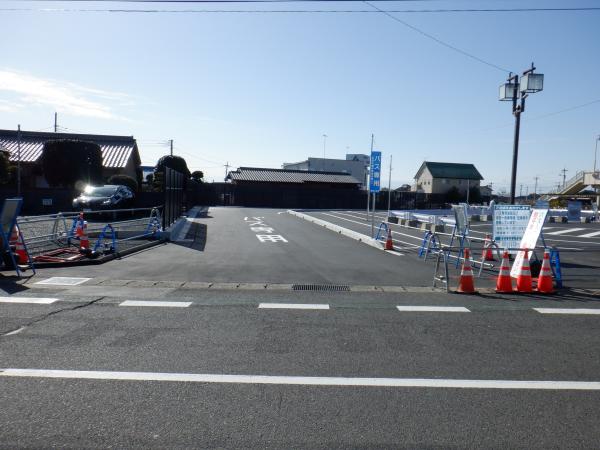

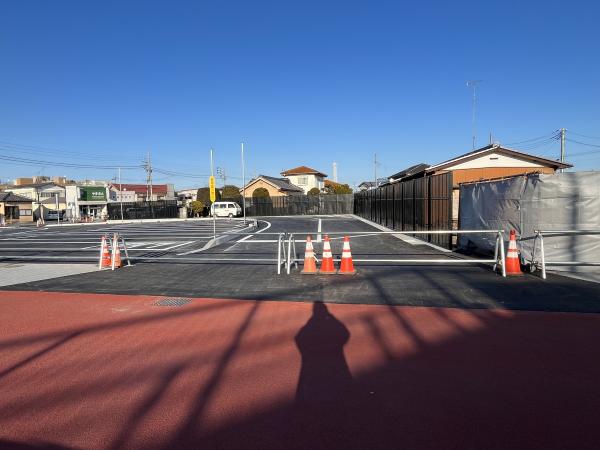

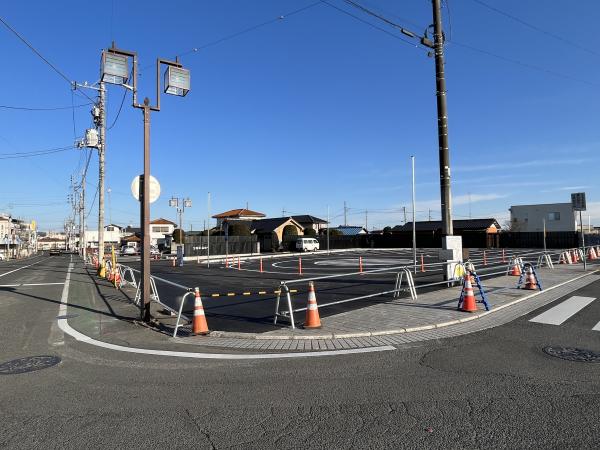

令和6年3月8日 完成
写真撮影方向2

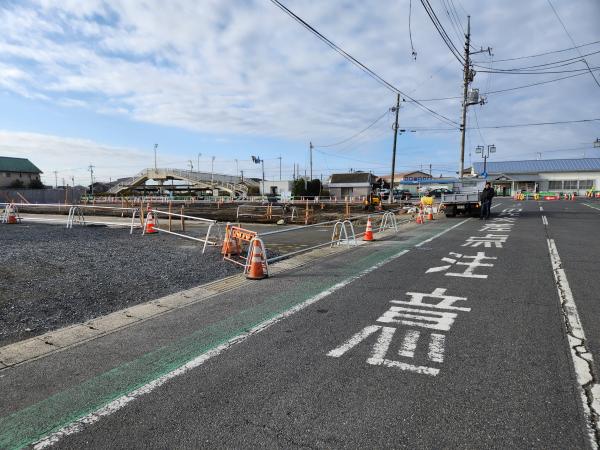

着工前
令和5年11月24日
令和5年12月18日
令和5年12月28日
令和6年1月31日

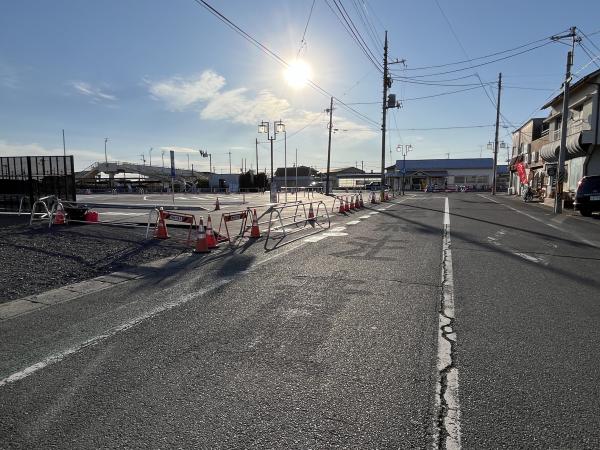

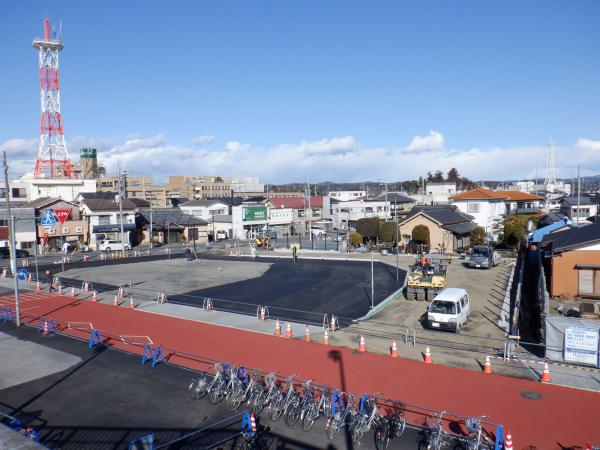

令和6年3月8日 完成
写真撮影方向3

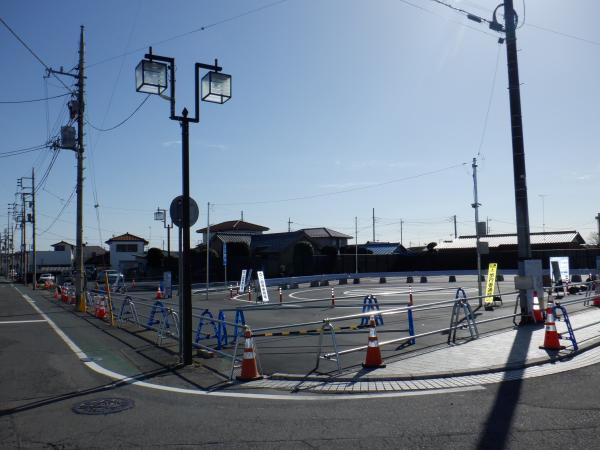

着手前
令和5年11月24日
令和5年12月18日
令和5年12月28日
令和6年1月31日

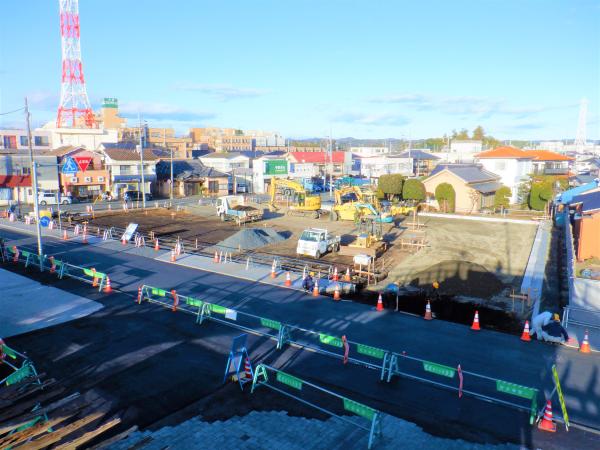

令和6年3月8日 完成

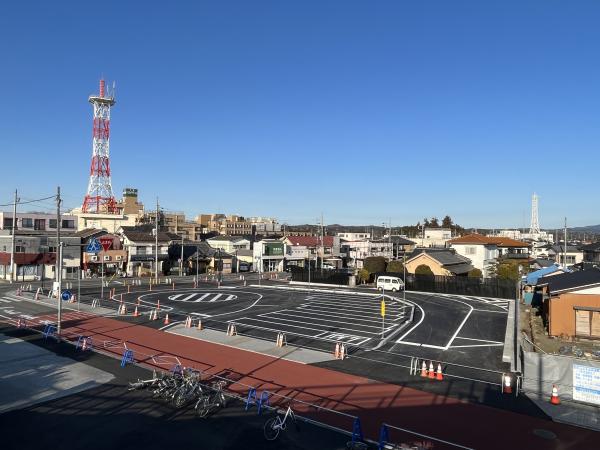

跨線橋より撮影

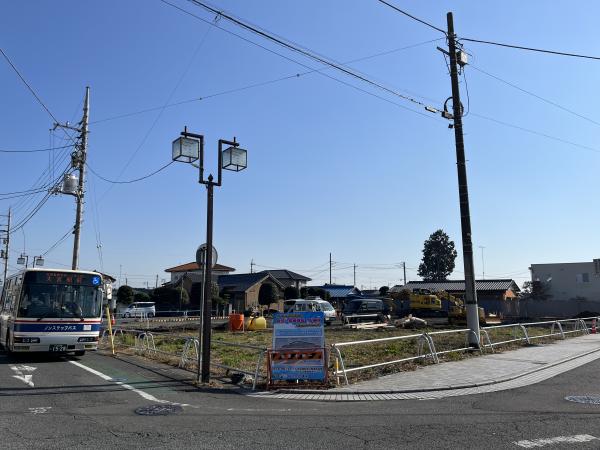

令和5年11月24日
令和5年12月18日
令和5年12月28日
令和6年1月24日

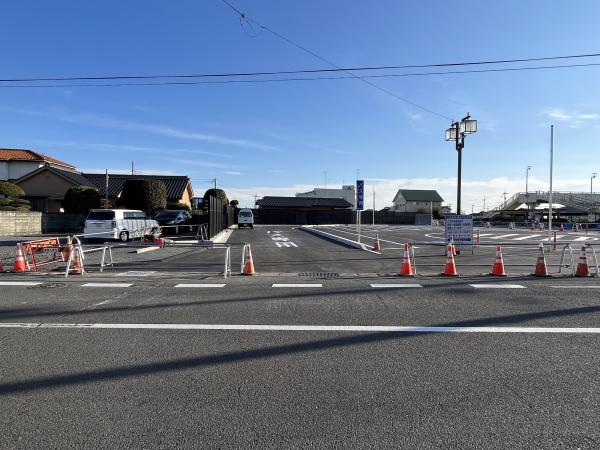

令和6年1月31日
令和6年3月8日 完成
